4月15日下午,礦石加工系統半成品堆場228根灌注樁基礎全部完工。

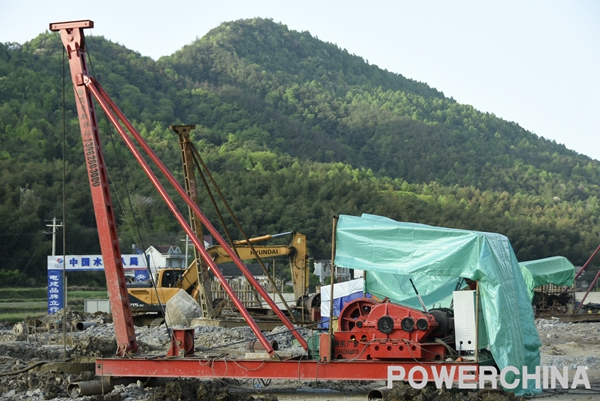

長九項目半成品堆場灌注樁基礎分為800mm、1000mm、1200mm三種規格,平均孔深9m,總計2050延米,采用沖擊鉆機成孔的方式施工。
整個礦石加工系統所在區域均為礦渣回填區,回填厚度達到3m-6m,給成孔帶來了很大的難度,項目部通過采用局部換填、加長護筒、增大泥漿比重、成孔后減少等待時間等方法,減少塌孔現象的出現,以加快施工進度。同時科學安排設備及相關資源投入,24小時連續作業,真正做到“人停機不停”,確保樁基工程進度滿足總進度要求。
